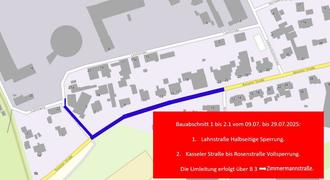

Bauabschnitte 1 und 2.1 vom 09.07.-29.07.2025 (kurzfristige Änderungen/Verzögerungen vorbehalten)

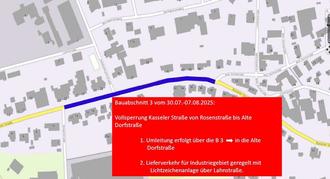

Bauabschnitte 1 und 2.1 vom 30.07.-07.08.2025 (kurzfristige Änderungen/Verzögerungen vorbehalten)
Die Telekom wird ab dem 09.07.2025 mit dem Glasfaserausbau im der Gemeinde Cölbe beginnen.
Bauabschnitt 1
09.07.2025 bis 15.07.2025
Abschnitt Lahnstraße bis Ecke Dammweg
Vollsperrung
Bauabschnitt 2.1
16.07.2025 bis 29.07.2025
Kasseler Str./Lahnstr. bis Ecke Rosenstraße
Vollsperrung
Bauabschnitt 3
| 30.07.2025 bis 07.08.2025 | Kasseler Str./Rosenstr. bis Ecke Alte Dorfstr. | Vollsperrung |
Bauabschnitt 4
| 08.08.2025 bis 19.08.2025 | Kasseler Str./Alte Dorfstr. bis Ecke Fliederweg | Vollsperrung |
Bauabschnitt 5
| 20.08.2025 bis 26.08.2025 | Kasseler Str./Fliederweg bis Ecke Am Pfuhl | Vollsperrung |
Bauabschnitt 6
| 27.08.2025 bis 02.09.2025 | Kasseler Str./Am Pfuhl bis Hausnr. 90 |
| (inkl. Zufahrtstraße Bahnhof/Gemeindeverwaltung) | Vollsperrung |
Bauabschnitt 7
| 03.09.2025 bis 16.09.2025 | Kasseler Str. (Hausnr. 90) bis Einfahrt Unterm Bornrain | Vollsperrung |
-voraussichtlicher Baubeginn am 15.07.2025-
Während den Bauarbeiten kann es vereinzelt zu Behinderungen oder kurzfristigen Straßensperrungen im Ortsgebiet von Cölbe kommen. Wir bitten hierfür um Ihr Verständnis.
Stand: 27.06.2025
