Sanierungsarbeiten im Rathaus

Zuletzt hatten wir in den Ausgaben 39/2025, 43/2025, 51/52/2025 und 13/2026 über die Sanierungsarbeiten im Rathaus informiert.

Seit dem letzten Sachstandsbericht konnten wir erfreulicherweise erhebliche Baufortschritte und somit ein Weiterkommen in Richtung planmäßigen Umzug zurück ins Rathausgebäude erreichen.

Der komplette Rohbau des nordseitigen Anbau ist seit Anfang Mai fertiggestellt.

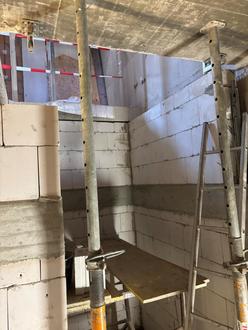

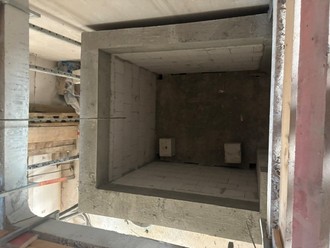

Auch der Aufzugsschacht ist mittlerweile mehr als zur Hälfte gebaut und wird voraussichtlich noch im Juni bereitgestellt sein, um die Aufzugsinstallationsarbeiten zu beginnen.

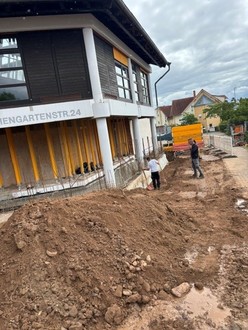

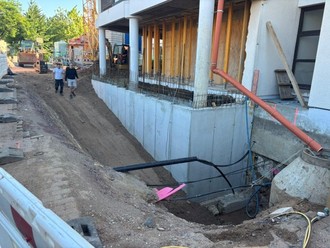

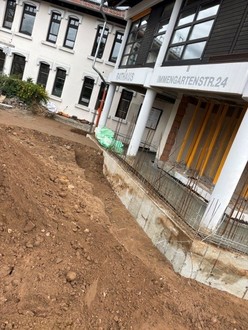

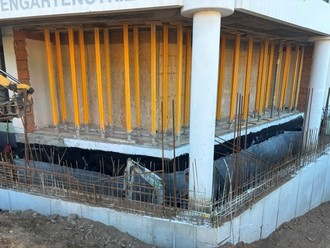

Die Erd- und Betonbauarbeiten im Bereich der Erweiterung des EGs (künftiger Bürgerservicebereich) sollen innerhalb der KW 24 fertiggestellt werden. Dort wurden die Säulenfundamente verstärkt/betoniert um den Bereich des Bürgerservices räumlich zu vergrößern.

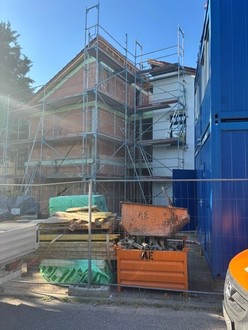

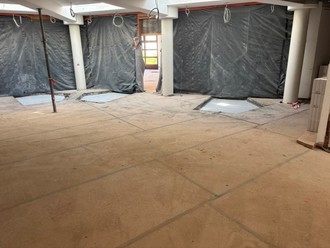

Die Flachdachsanierung auf dem Rathaus ist seit der KW 21 auch voll im Gange. Dort wird die Flachdachabdichtung sowie auch Gefälledämmung saniert bzw. erneuert. Künftig werden im Flachdachbereich auch Raumlufttechnische-Anlagen platziert und werden dort auf schallentkoppelnden Trägerelementen gelagert.

Wie in dem letzten Sachstandsbericht schon erwähnt, wurden Ende 2025 im Zwischensparrenbereich des Ratssaals sowie in dem des Treppenhauses Schimmelschäden festgestellt. Da eine chemische Bekämpfung nicht erfolgreich war, müssen die Aufsparrenplatten beseitigt und die betroffenen Dachbereiche vollständig saniert werden.

Die Schimmelsanierung im Treppenhaus wurde vom beauftragten Zimmererbetrieb schon durchgeführt und fertiggestellt.

Sobald die Erd-/Tiefbauarbeiten im Bereich vor dem Ratssaal abgeschlossen sind und somit ein Gerüst gestellt werden kann, wird dann auch die Dachfläche im Ratssaal saniert.

Die Umsetzung der Leitungsführungen der technischen Anlagen, insbesondere Heizung-, Kälte-, Lüftungs-, Elektro-, Gebäudetechnik sind angelaufen und teilweise fertig montiert.

Die Gewerke Elektro-, Kälte-, Lüftungstechnik können zeitnah, nachdem die Leitungsführungen fertiggestellt sind, mit der Installation der technischen Anlagen fortgeführt werden.

Wegen erheblicher Kostenersparnis wurde sich im VG-Bauausschuss darauf verständigt, dass die vorhandenen Oberlichter im Eingangsbereich nicht mehr verglast werden sollen, sondern diese komplett verschlossen werden. Somit gibt es dann auch im OG vor dem Ratssaal eine großzügigere Fläche bzw. einen größeren, offeneren Flur- und Kommunikationsbereich.

Die Oberlichter wurden von dem beauftragten Maurerbetrieb bereits im Mai mit Stahlbeton verschlossen.

Die Metallbauarbeiten für den künftig offeneren und helleren Bürgerbereich im EG sind auch schon in der Ausführung und sollten planmäßig bis Juli abgeschlossen sein.

Die letzten größeren Gewerke der Rathaussanierung (Metallbau-Verglasung/Trockenbau), sind - abgesehen von der Außenanlage - ebenfalls vor Kurzem beauftragt worden.

Wir werden weiter mit allen Kräften versuchen, die Dienstleistungen in der Zeit der Auslagerung der Verwaltung (Juli/August 2025 bis geplant März 2027) in gewohnter Form für Sie zu erbringen.

Wir bedanken uns für Ihr Verständnis für die notwendigen Maßnahmen bzw. Einschränkungen und halten Sie über den weiteren Fortgang auf dem laufenden.

Text und Bilder: Verbandsgemeinde Maikammer
