Sachstandsbericht zum Kinderhaus St. Theresia und der Verlegung der Tennisplätze mit Neubau eines Vereinsheims mit vier Kegelbahnen

Gerne berichtet die Gemeindeverwaltung über die beiden laufenden Großprojekte Kinderhausbau und Tennisplatzverlegung, die sehr stark miteinander verbunden sind. Wenn Sie jetzt an den Tennisplätzen an der Oberhofer Str. stehen, erkennen Sie, dass der Abbruch voll im Gange ist. Da heutzutage, insbesondere beim öffentlichen Bau, zahlreiche Vorschriften einzuhalten sind, müssen die einzelnen Bodenschichten auf Haufen zwischengelagert werden.

Dort werden sie beprobt und nach Eingang des Laborergebnisses (was durchaus Wochen dauern kann) steht fest, wo und wie das Material zwischengelagert, deponiert oder wiederverwendet werden kann. Da dies Zeit, Geld und Nerven kostet und die EU weite Ausschreibung für die Baumeisterarbeiten bereits läuft, musste frühzeitig begonnen werden.

Separat entsorgt werden kann hingegen der Metallzaun. Mit dem Abriss der alten Vereinsheims beginnt die Tennisabteilung in wenigen Wochen. Ziel ist ein freies Baufeld bis Ende März. Bis dahin wird die Vergabe der Baumeisterarbeiten erfolgt sein und der Tiefbau kann beginnen.

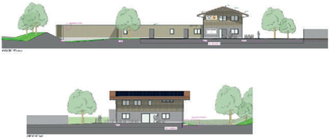

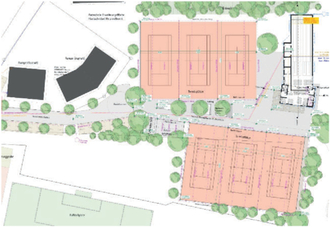

Gleichzeitig werden nördlich der Fußballplätze die Arbeiten zum Bau der Tennisplätze wieder anlaufen. Hier konnten bis zum 12. Dezember 2025 eine Vielzahl von Vorarbeiten erledigt werden. Auch die Bodenplatte für das Vereinsheim wurde bereits gegossen. Dieses Holzgebäude wird derzeit bereits vormontiert und vermutlich im März bei geeigneter Witterung angeliefert und montiert.

Die untenstehenden Bilder zeigen Animationen von beiden Vorhaben.
