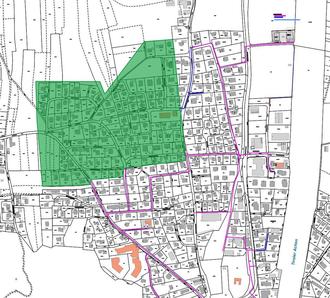

Ausbaubereich "Mitte West"

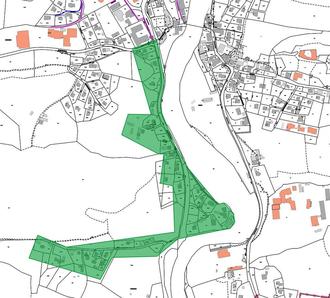

Ausbaubereich "Süd"
Der Ausbau des Fernwärmenetzes geht weiter voran und wir möchten Sie über den derzeitigen Stand und die weiteren Bauabschnitte informieren.

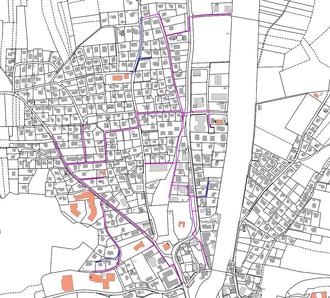

Die Haupt-Versorgungsleitungen sind mit Stand 16.09.2024 in den magenta-farben gekennzeichneten Straßen verlegt.
Die blauen Abschnitte werden noch im Herbst 2024 ausgebaut:
Derzeit laufen die Verlegungen der Fernwärmeleitungen am Heilerbichl.
Ab 30.09.2024 wird begonnen die Pettendorfer Straße zwischen den Einmündungen nördliche Enzianstraße und Kreuzstraße zu erschließen (zur Verkehrslenkung siehe unter „Mitteilungen der Gemeinde Marquartstein“).
Ab Anfang Oktober wird auch noch die Stichstraße Staudacher Straße 14 – 22 mit Fernwärme erschlossen.
Für den Rest des Jahres sind dann keine weiteren Ausbaumaßnahmen mehr geplant. Es erfolgen jedoch noch einige Arbeiten zur abschließenden Wiederherstellung der Asphaltoberflächen von St. Andräer Straße, Bruckfeldstraße, Pettendorfer Straße und des Wurzerweges. Darüber hinaus werden noch Restarbeiten auf den Kundengrundstücken erledigt.
Ausbaugebiete 2025
Für 2025 ist geplant die Chiemgau-Klinik anzuschließen. Die Versorgungsleitung soll im Geh- und Radweg verlegt werden. Ebenso wird ausgehend von der Kreuzstraße der Bereich westlich der Pettendorfer Straße erschlossen. Derzeit laufen die Kundenakquisen für die angrenzenden Bereiche „Süd“ (Schlechinger Straße, Laimgrub, Wuhrbichl, Oed) und „Mitte West“, nachfolgend grün markiert.
Der Ausbau wird im kommenden Jahr parallel in oben genannten Bereichen je nach Kundeninteresse erfolgen.
