Update zum Bürgerwindpark Weißenbrunn–Gössersdorf
Liebe Bürgerinnen und Bürger,
wir möchten Sie weiterhin transparent über die aktuellen Entwicklungen rund um den Bürgerwindpark informieren. Hier der aktuelle Baufortschritt:

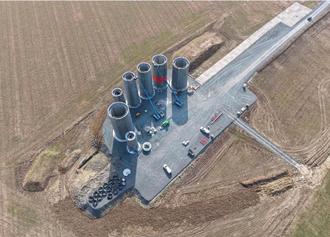

- Die Kabeltrassen-Arbeiten sind nun abgeschlossen. Die gemeinsame Abnahmebegehung mit dem jeweiligen betroffenen Eigentümer/Bewirtschaftern befindet sich aktuell in Abstimmung bzw. Umsetzung.

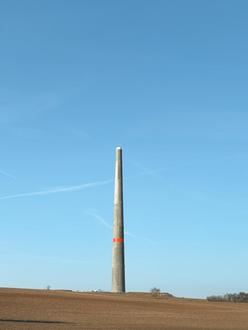

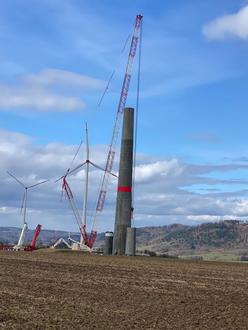

- Alle 5 Windenergieanlagen sind montiert und errichtet. Restarbeiten wie die Verspannung der einzelnen Türme erfolgen derzeit und sollen voraussichtlich bis Anfang Mai abgeschlossen sein.
- Ab Mitte Mai/Anfang Juni ist der Start der Anlieferung der Großkomponenten vorgesehen.
- Die Netzanschlussgegebenheiten auf Basis einer bereits errichteten Verteilstation sind bereits umgesetzt.
- Der Flächen- und Wegeausbau der Windenergieanlagen für die Anlieferung der Großkomponenten soll ab Mitte April 2026 beginnen.
Weitere Informationen zu den Mehrwerten des Projekts sowie aktuelle News finden Sie auf unserer Homepage: https://buergerwindpark-weissenbrunn.de/
Für Rückfragen stehen wir Ihnen selbstverständlich jederzeit gern zur Verfügung.
