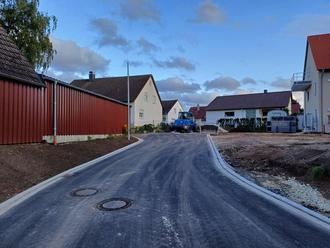

Die Straßensperrung hinter dem Kreisverkehr im Eingangsbereich der Unteren Vorstadt konnte inzwischen aufgehoben werden.
Hintergrund für die längere Sperrung war neben den umfangreichen Tiefbauarbeiten und den Straßenbauarbeiten im südlichen Bereich der Umstand, dass durch die N-Ergie Nürnberg neben der Kapelle eine Trafostation der neuesten Generation aufgestellt wurde.

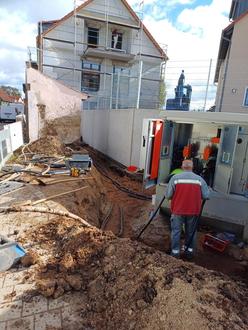

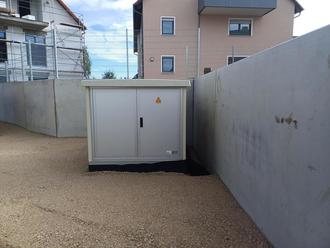

Diese dient zur Ertüchtigung und Verbesserung der Stromversorgung im südlichen Stadtbereich. Nachdem diese mit Hilfe eines Autokrans aufgestellt wurde, mussten durch die N-Ergie noch umfangreiche Kabel- Anschlussarbeiten ausgeführt werden.
In den kommenden Wochen soll dann der neue Gehweg gepflastert werden. Die Pflasterarbeiten im Bereich der Kapelle erfolgen dann voraussichtlich im nächsten Jahr.
