Sehr geehrte Damen und Herren,
ich möchte die Gelegenheit nutzen und Ihnen ein Update über den aktuellen Stand zum Glasfaserausbau in Zellingen und Retzbach zu geben.
Bis zum heutigen Tage haben wir ca. 23km Rohrverband verlegt inklusive dem dazugehörigen Tiefbau. Es wurden ca. 800 Grundstücke mit einem Röhrchen für den Glasfaseranschluss (HP+) angebunden und somit die Vorbereitungen für den Glasfaseranschluss beim Kunden im öffentlichen Raum abgeschlossen.
Bei den Schüttgütern auf dem Lagerplatz in Retzbach handelt es sich einerseits um Aushub, der nicht wieder eingebaut werden kann und ordnungsgemäß entsorgt werden muss. Und zum anderen handelt es sich um Frostschutzmaterial Körnung 0-32, welcher für die fachgerechte Verfüllung der Gräben dient.
Der gelagerte Aushub, welcher nicht mehr eingebaut werden kann, muss vor der Entsorgung durch ein Umweltlabor beprobt werden, um die Entsorgungsklasse festlegen zu können. Dieser Vorgang nimmt Zeit in Anspruch. Alle hierfür nötigen Schritte sind in die Wege geleitet.
Des Weiteren dient das Schottermaterial (0-32) zum Temporären Verfüllen der Gräben bis zum Einbau der Asphalttragschicht. Hierdurch ist eine Befahrung weiterhin gewährleistet.
In einem Großteil der bisher bearbeiteten Straßen, wurde bereits die Asphalttragschicht eingebaut und seit 2 Wochen sind separate Kolonnen mit dem Aufbringen der Deckschicht beschäftigt.
Leider kommt es hier sowohl bei der Trag- als auch bei der Deckschicht zu einem zeitlichen Versatz, welcher dazu führt, dass die betreffenden Straßenzüge mit den Ihnen bekannten Absätzen, zeitlich begrenzt, erst einmal stehen bleiben.
Wir arbeiten mit Hochdruck an der Wiederherstellung der Oberflächen und planen aktuell die Heranführung zwei weiterer Asphaltkolonnen, um die ihnen auferlegten Belastungen so gering wie möglich zu halten.
Leider lassen sich diese aber nicht gänzlich vermeiden.
Die Verdichtung der Trassen wird nach den geltenden Bestimmungen durchgeführt und mittels Lastplatte überwacht. Der Asphalteinbau erfolgt ebenfalls nach geltenden Vorschriften mit Haftkleber und Tokband.
Ein Bauvorhaben dieser Größe, mit einer sehr engen Terminkette, stellt immer eine große Herausforderung für alle Beteiligten dar und ist ohne Störungen des gewohnten Ablaufes des öffentlichen Lebens sowie in geringen Teilen auch des Privaten Bereiches leider nicht machbar.
Für Informationen, Beschwerden und Fragen stehen wir Ihnen auch weiterhin in unserer Bürgersprechstunde am Mittwoch 16:00 Uhr bis 18:00 Uhr in unserem Baubüro [Am Güßgraben 6 in Retzbach (Nähe Pizzeria Puglia)] gerne zu Verfügung.
Wenn Sie außerhalb der Bürgersprechstunde bei uns vorbeischauen und wir anzutreffen sind, dann werden wir Sie natürlich auch nicht wegschicken und Ihnen versuchen weiterzuhelfen.

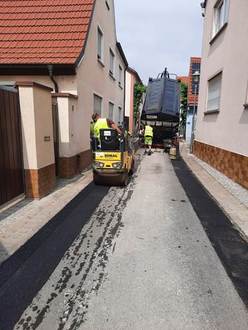

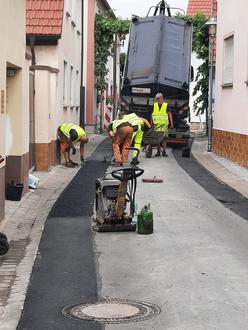

Bilder vom Einbau der Asphaltdeckschicht:
Fotos: Fa. Circet
