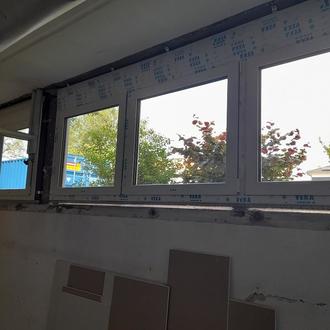

Einbau der neuen Fenster (innen)

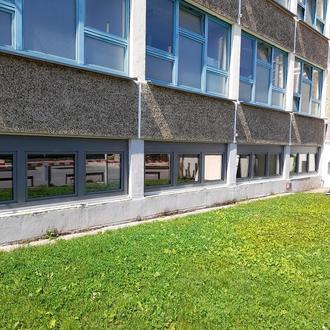

Neu eingebaute Fenster von außen.
Am 3. Juni 2024 startete die Stadt Heidenau das nächste Großprojekt: die Sanierung der Astrid-Lindgren-Grundschule/ Heinrich-Ernst-Stötzner-Schule mit dem Förderschwerpunkt Lernen, welche in zwei Bauabschnitten durchgeführt wird.
1. Bauabschnitt
Bis Ende 2025 erfolgen hier - vorwiegend während der Ferien - die Bauarbeiten im ersten Bauabschnitt. So werden innerhalb des ersten Bauabschnittes u.a. alle 130 Fenster am Gebäude erneuert. Für bessere Unterrichtsbedingungen im Sommer werden Sonnenschutzanlagen einschließlich der zugehörigen elektrischen Anlagen installiert. Durch die Installation von Akustikdecken wird auch den Anforderungen an den Schallschutz Folge geleistet.
Außerdem erfolgt die malermäßige Instandsetzung in den betroffenen Baubereichen. Im Kellergeschoss betrifft die Sanierung u.a. die Erneuerung der Innentüren und Fußbodenbeläge. Des Weiteren werden die Heizkörper und die Elektroinstallationen in den betroffenen Baubereichen erneuert. Auch die brandschutztechnische Ertüchtigung in den verschiedenen Baubereichen wird während dieses Bauabschnittes ausgeführt.
Zudem werden einzelne Klassenräume mit neuen Möbeln ausgestattet, so u.a. der Unterrichtsraum K14 der Heinrich-Ernst-Stötzner-Schule mit dem Förderschwerpunkt Lernen für ca. 9.800 Euro oder auch beide Werkräume.
Des Weiteren erhalten die Räume des Hausmeisters teilweise eine neue Ausstattung, z.B. Stahlschränke für die Werkstatt sowie Schränke und eine Single-Küche für das Büro. Das Archiv und das Lager erhalten für ca. 20.600 Euro neue Regale.
Zu Schuljahresbeginn 2024/25 stehen dann für die Schüler der Astrid-Lindgren-Grundschule sowie die Schüler der Heinrich-Ernst-Stötzner-Schule mit dem Förderschwerpunkt Lernen zwei Speiseräume zur Verfügung, sodass die gesamte Schülerschaft des Schulkomplexes in entspannter Atmosphäre ihr Essen zu sich nehmen kann.
2. Bauabschnitt
Innerhalb des zweiten Bauabschnittes, der voraussichtlich ab Sommer 2026 bis August 2027 geplant ist, wird die gesamte Fassade gereinigt und die Fugen werden saniert. Es erfolgen weiterhin Sanierungen im Erdgeschoss bis in das 2. Obergeschoss, u.a. auch die Erneuerung der Innentüren und Fußbodenbeläge, Malerarbeiten und das Einbringen von Akustikdecken. Ebenso werden im zweiten Bauabschnitt die Heizkörper des Erdgeschosses bis ins 2. Obergeschoss erneuert. Die Elektroinstallation in den betroffenen Baubereichen sowie die brandschutztechnische Ertüchtigung in verschiedenen Baubereichen wird anschließend durchgeführt. In der Ausgabeküche wird eine Lüftungsanlage eingebaut.
Stadtratsbeschluss und Vergabe
Im Juni 2023 beschloss der Stadtrat der Stadt Heidenau die Vergabe der Planungsleistungen für die Sanierung der Astrid-Lindgren-Grundschule, die Bauleistungen wurden ab März 2024 ausgeschrieben. Im Mai 2024 beschloss der Heidenauer Stadtrat die Auftragsvergabe an die verschiedenen Gewerke.
Fördermittel und Kosten
Finanziert wird die Baumaßnahme mit städtischen Eigenmitteln sowie über das Bund-Länder-Programm „Sozialer Zusammenhalt“ (SZP) im SZP-Gebiet „Heidenau-Nordost“. Hierbei erhält die Stadt eine Förderung in Höhe von 2/3 der zuwendungsfähigen Ausgaben.
Die Kosten für den 1. Bauabschnitt belaufen sich auf ca. 1.630.000 Euro, wobei hier die Fördermittel bereits durch die Sächsische Aufbaubank (SAB) bewilligt wurden.
Die Kosten für den 2. Bauabschnitt betragen ca. 1.670.000 Euro.
