1. Bauarbeiten im Stadtbad

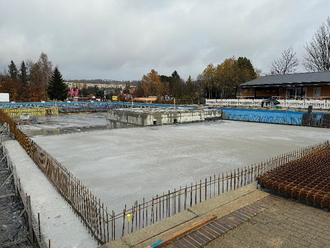

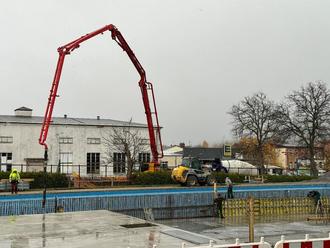

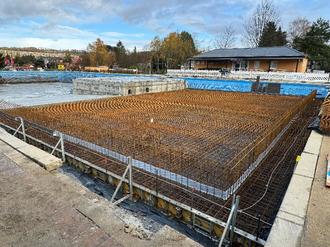

Im November wurde die komplette Bodenplatte in drei Teilabschnitten betoniert. Parallel dazu begannen die Schal- und Bewehrungsarbeiten für die neuen Beckenwände, von denen Ende November bereits ein Großteil betoniert war.
2. Sanierung Trauerhalle
Auch im Monat November waren die beauftragten Firmen und Gewerke fleißig am Arbeiten. So wurden die Elektro- und Sanitärinstallationsarbeiten fertiggestellt, die neue Außentür auf der Parkplatzseite eingebaut und der Maler sorgte bis zuletzt dafür, dass einer planmäßigen Übergabe an die Kirchgemeinde nichts im Wege stand. Wir möchten uns an dieser Stelle bei allen am Projekt beteiligten Planern, Handwerkern und Institutionen recht herzlich bedanken. Ebenso gilt unser Dank der evangelischen Kirchgemeinde für die hervorragende Zusammenarbeit
3. Hochwasserschadensbeseitigungsmaßnahme Talstraße 7-13

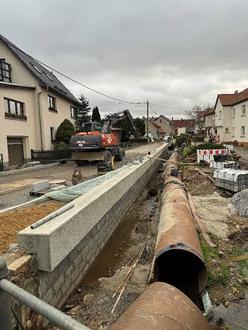

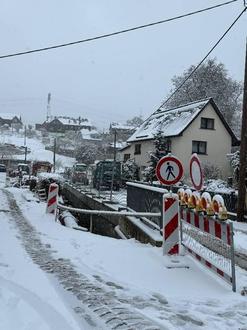

Die Stahlbetonarbeiten für die neue Stützwand und die vorbereitenden Arbeiten für den in der ersten Dezemberwoche geplanten Einbau der Asphalttragschicht waren Ende November fertiggestellt. Der Wintereinbruch mit starken Schneefällen Ende November führte jedoch zu einem Baustopp. Dennoch wird eine eingeschränkte Befahrbarkeit des Baustellenbereiches über die Wintermonate (ab der Weihnachtswoche) gewährleistet sein. Die Fa. Neitsch und die Bauverwaltung der Stadt Wilthen dankt allen Anwohnerinnen und Anwohnern für das Verständnis und das Entgegenkommen für die bisherigen durch die Arbeiten entstandenen Unannehmlichkeiten.

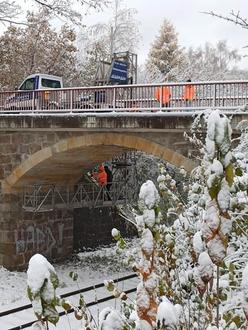

Am Dienstag den 28.11.2023 fanden die Brückenprüfungen der beiden Bahnbrücken im Bereich oberhalb der Waldstraße in Wilthen und in Tautewalde an der Straße zur unteren und oberen Siedlung statt. Zur Begutachtung der Brückenunterseiten war ein sogenanntes Brückenuntersichtgerät erforderlich. Dieses wurde lange im Voraus bestellt und für den Tag der Brückenprüfung gemietet. Die Oberseiten der Brücken werden aufgrund der Witterungsverhältnisse zu einem späteren Zeitpunkt geprüft.
| • | Die für das Jahr 2024 geplanten Maßnahmen zur Beseitigung der Schäden vom Juli- Hochwasser 2021 sind in der Vorplanung. Dabei handelt es sich u. a. um den Rückbau der alten Wehranlage am Grenzweg und um den Ersatzneubau der Brücke Mittelstraße / An der Aue sowie die Fortführung der Arbeiten im Bereich Talstraße. |
| • | Die Fortschreibung des Hochwasserschutzkonzeptes bedarf nur noch kleinerer redaktioneller Änderungen und liegt der unteren Wasserbehörde (uWB) bereits zur Prüfung vor. Als nächstes heißt es nun mit der Landesdirektion Sachsen und der uWB einen gemeinsamen Termin zu vereinbaren, um den für die Beantragung von Fördermitteln zwingend erforderlichen Hochwasserrisiko- Managementplan zu erstellen. |
| • | Für die geplante Sanierung und Umbau des alten Umgebindehauses an der Dresdener Straße 2 zu einem Kultur- und Begegnungszentrum (wir berichteten im November- Anzeiger) gab es den ersten Abstimmungstermin mit der Denkmalschutzbehörde und dem Bauaufsichtsamt. |
Das gesamte Team vom Bau- und Immobilienmanagement der Stadt Wilthen sowie alle Mitarbeiterinnen und Mitarbeiter des städtischen Bauhofes bedanken sich bei allen Wilthener Bürgerinnen und Bürgern sowie dem Stadtrat für die hervorragende Zusammenarbeit in diesem Jahr. Wir wünschen Ihnen allen ein frohes und besinnliches Weihnachtsfest sowie einen guten Rutsch in das neue Jahr.
