Baustellenrapport April/Mai 2025

1. INTERREG- Projekt

Zwei Städte – (k)eine Grenze – Denk(t)mal interaktiv und grenzenlos

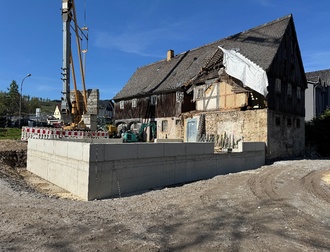

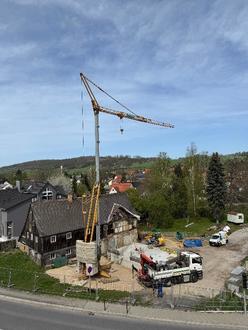

Die Arbeiten am alten Umgebindehaus im Stadtzentrum von Wilthen gehen zügig voran. Nach den Abbrucharbeiten im Monat März wurden im April die Stahlbetonarbeiten forciert. Die Fundamente sowie die Bodenplatten für die neue Scheune und den neuen Sanitärtrakt wurden betoniert. Die Grundleitungen sind bereits verlegt, im Gebäude erfolgten die ersten Abbrucharbeiten und durch den Zimmererbetrieb wurde vor Ostern der Turmdrehkran gestellt. Die weiteren Leistungen für die Gewerke Türen und Fenster, Heizung/ Sanitär, Lüftung und Innenliftanlage wurden öffentlich ausgeschrieben und die Vergaben hierfür sollen im Monat Mai erfolgen. Des Weiteren erfolgten die finalen Abstimmungen mit dem Planungsbüro für das Heimatmuseum, so dass auch diese Leistungen demnächst ausgeschrieben werden können. Auch gab es im April einen gemeinsamen Vororttermin mit dem Landesamt für Denkmalpflege sowie der Denkmalschutzbehörde des Landkreises Bautzen, bei dem der Bautenstand und die aktuellen Planungen erläutert wurden.

-------------------------

2. Hochwasserschadensbeseitigung

Sanierung Oberflächenbelag Mittelstraße 38-46

Mitte April wurde mit der Baumaßnahme „Sanierung Straßenbelag der geschädigten Straße Teilabschnitt Mittelstraße 38 – 46 in der Ortslage Wilthen“ begonnen. Die Schadensbehebung umfasst den Abtrag des Ober- und Unterbaus, die Sanierung der Sickerleitung, der Herstellung des Planums mit Frostschutzschicht und dem Einbau einer Sächsischen Wegedecke.

-------------------------

Brücke im Bereich An der Aue

Die Anarbeitungen des Straßenbelages sind erfolgt. Anfang Mai erfolgt noch die Montage des Geländers und danach kann die Brücke wieder für den Verkehr freigegeben werden.

3. Haus Bergland

Die langwierige und kostenintensive brandschutztechnische Ertüchtigung des Wilthener Veranstaltungshauses neigt sich dem Ende entgegen. Der letzte Prüfbericht des Sachverständigenbüro für vorbeugenden Brandschutz hatte nur noch geringe Mängel aufzuweisen. Im Monat April erfolgten Maßnahmen zur Erweiterung der Brandmeldeanlage sowie der Sicherheitsbeleuchtung. Auch die Abstellung der Mängel an der Blitzschutzanlage erfolgte diesen Monat. Des Weiteren wurden kleinere Reparaturen am Vordach auf der Rückseite des Gebäudes durchgeführt.

-------------------------

4. Spielplatz-Neugestaltung Straße der Einheit (ein Projekt der WWG)

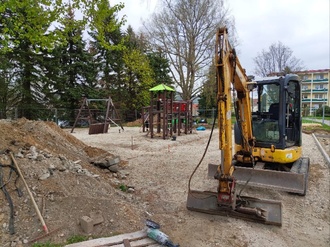

Wo vor kurzem noch ein altes Spielhaus stand, lädt ab dem 04. Juni eine neue barrierefreie Spielkombination alle Kinder zum gemeinsamen Spielen und Verweilen ein. Auf rund 180 m² gilt es dann, ein Klettergerüst mit Turm und Rutsche sowie eine Nestschaukel und eine Motorik-Scheibe ausgiebig zu erkunden. Doch nicht nur die Kleinsten kommen ganz auf ihre Kosten, denn der Spielplatz wird durch ein angenehmes und pflegeleichtes Grünanlagenkonzept mit Hochbeeten sowie Sitzbänken ergänzt.

-------------------------

5. Verlegung von Glasfaserkabel im Stadtgebiet

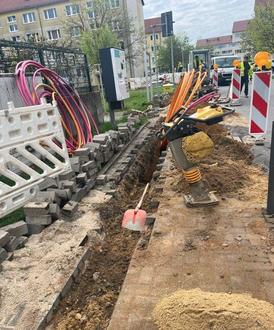

Anfang April begann der privatwirtschaftliche Glasfaserausbau mit der Firma mih GmbH, welche im Auftrag der GlasfaserPlus GmbH, einer Tochter der Deutschen Telekom, arbeitet. Der Ausbau erfolgt in vier Ausbaubereichen. Derzeit erfolgte die Rohrverlegung in den Gebieten um den „Kirschauer Weg“, der „Straße der Einheit“ mit „Vorwerkstraße“, „C.-T.- Hünlich-Str.“ und „H.-Matern-Straße“. Ab Mai beginnen die Arbeiten im 2. Ausbaubereich im Bereich „Sandweg“, „Kleinpostwitzer Weg“ und „Am Frühlingsberg“.

-------------------------

6. Arbeiten durch den städtischen Bauhof

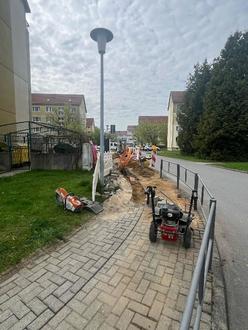

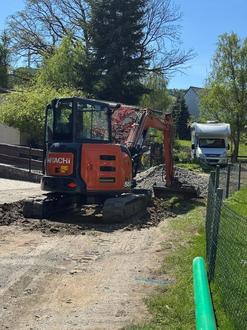

Durch die Mitarbeiterinnen und Mitarbeiter des städtischen Bauhofes erfolgten im April unterschiedliche Arbeiten im Stadtgebiet. Dazu zählten u. a. das Wiederherstellen von Gehwegen und Stellflächen in der Kita und in der Oberschule und Reparaturarbeiten am Sandweg. Weiterhin erfolgten vorbereitende Maßnahmen für die Erweiterung der Spielplatzfläche in Tautewalde im Bereich der unteren Siedlung.

-------------------------

7. Weitere Projekte in der Vorbereitung

Sanierung der kleinen Turnhalle

Für die Sanierung der kleinen Turnhalle an der Mönchswalder Straße im Rahmen des Städtebauprogramms „Sozialer Zusammenhalt“ erfolgten die ersten Vergaben durch den Stadtrat in der Sitzung am 16.04.2025. Die weiteren Lose befinden sich derzeit in der Ausschreibung und nach Pfingsten beginnen die Umbauarbeiten. Bereits im Vorfeld erfolgen in Abstimmung mit den Schulen die ersten Abbrucharbeiten durch den Bauhof.

Sanierung Kinderbecken

Aktuell laufen die Abstimmungen mit den Planungsbüros und die Vorbereitung der Ausschreibung der Leistungen, um den geplanten Baubeginn nach der Badesaison 2025 einzuhalten. Das in die Jahre gekommenen Kinderbecken soll vollumfänglich erneuert werden. Es sollen zwei kleinere und flachere Becken entstehen. Dazu kommen kleinere Attraktionen sowie zwei Sonnensegel. Auch sollen die neuen Becken an die technische Anlage des großen Beckens angeschlossen werden. Für diese Maßnahme liegt der Stadt ein Fördermittelbescheid über 250.000 € vor. Gefördert wird das Projekt nach der Richtlinie des sächsischen Staatsministeriums zur Ländlichen Entwicklung im Freistaat Sachsen.

Maßnahmen aus der Schadensbeseitigung des Hochwassers vom 17.07.2021

Sportplatz

Im April erreichte uns der geänderte Zuwendungsbescheid für die Maßnahme „Wiederherstellung des Sportplatzes in seinen ursprünglichen Zustand als Hartplatz an leicht veränderter Stelle inkl. Ertüchtigung des gebrochenen Dammes“. Mit diesem Bescheid kann die Verwaltung nun in die Feinabstimmung mit dem bereits beauftragten Planungsbüro gehen und die erforderlichen Bauantragsunterlagen einreichen. Ziel ist es, die Sanierung des Hartplatzes von Mai bis September 2026 durchzuführen.

Brücke Bahnhofstraße

Für die Sanierung der durch das Hochwasser im Juli 2021 geschädigte Brücke an der Bahnhofstraße laufen derzeit die Abstimmungen mit der unteren Wasserbehörde. Ziel der Verwaltung ist es hier, diese Maßnahme bis September 2025 umzusetzen.

Heiko Knoppik
Bauamtsleiter
