Transparenzbericht: Entwicklung, Planung und Finanzierung der Kita-Sanierung Sarmstorf



Die Gemeinde Sarmstorf informiert umfassend über den aktuellen Stand der Kita „Glückskäfer“ sowie über die Entwicklungen der vergangenen Jahre. Ziel ist es, allen Einwohnerinnen und Einwohnern einen transparenten Überblick über Planung, Entscheidungen, Herausforderungen und Fortschritte zu geben.

Die Kita „Glückskäfer“ ist seit vielen Jahren ein zentraler Bestandteil unseres Dorflebens. 2019/2020 wurde sie sogar Landessieger im bundesweiten Kita-Wettbewerb „Kleine Hände, große Zukunft“. Diese Auszeichnung unterstreicht die hohe Qualität der pädagogischen Arbeit und das außergewöhnliche Engagement des Teams.

Finanzierung und Umgang mit der Jugendhilfeplanung

Die Gemeinde Sarmstorf bekennt sich klar und eindeutig zur Kita „Glückskäfer“. Die Sanierung wird vollständig aus Eigenmitteln finanziert, nachdem der Landkreis eine Förderabsage erteilt hat. Als Begründung wurde angegeben, dass bis 2030 rund 500 Kita- und Krippenplätze allein in Güstrow nicht belegt würden. Gleichzeitig wurde öffentlich kommuniziert, dass ein neuer Kita-Neubau in Güstrow gefördert wird.

Aus Sicht der Gemeinde wäre hier mehr Konsequenz und Gleichbehandlung notwendig. Gemeinsam mit dem Träger ILL e.V. hatten wir bereits 2025 einen Neubau weitgehend fertig geplant. Dennoch wurde das Projekt nicht unterstützt. Diese Situation stellt kleine Kommunen vor große Herausforderungen. Es braucht ein klares Signal aus der Politik, dass auch ländliche Gemeinden wettbewerbsfähig bleiben und ihre Infrastruktur sichern können.

Verbesserungen für Kinder und Erzieherteam

Die Kita wurde in den vergangenen Jahren kontinuierlich verbessert. Mit der laufenden Sanierung werden weitere wichtige Schritte umgesetzt:

  • Einbau einer Fußbodenheizung für ein angenehmeres Raumklima und bessere Betreuungsbedingungen.

  • Ein geplanter Durchbruch mit Verbindungstür zum Badezimmer, um Arbeitsabläufe zu erleichtern und die Betreuungssituation für das Erzieherteam zu verbessern.

Wichtiger Hinweis zur Arbeitsweise der Gemeinde

Dabei ist wichtig festzuhalten: Aus Sicht der Gemeinde wurde sehr viel getan – und das in kurzer Zeit. Ein großer Teil der Arbeit findet im Hintergrund statt: Abstimmungen, Gutachten, Vertragsentwürfe, Planungsrunden, Ausschreibungen und Gespräche mit Behörden. All dies wurde zügig und konsequent umgesetzt, um die Zukunft der Kita zu sichern.

Öffentliche Kommunikation

Beim Sommerfest 2025 wurde die Kita-Situation ausführlich thematisiert. Ein angekündigter Beitrag von Güstrow TV, der diese Informationen aufgreifen sollte, wurde jedoch nicht veröffentlicht. Damit ging eine wichtige Möglichkeit verloren, die Öffentlichkeit über die Lage der Kita zu informieren.

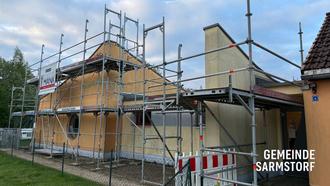

Chronologie der Entwicklungen 2024 - 2026

  • 09/2024 – Einreichung der wichtigsten Punkte und Wünsche der Kita „Glückskäfer“. Bereits hier zeigte sich, dass ein einfaches Renovieren nicht ausreichen würde.

  • 10/2024 – Prüfung der Bausubstanz im Neubau.

  • 01/2025 – Ausbesserungen der Wände im Flurbereich durch den Malerbetrieb Ralf Seemann.

  • 02/2025 – Beginn der Planungen für Sanierung bzw. Neubau gemeinsam mit dem Träger ILL e.V. und der Gemeinde Sarmstorf.

  • 03/2025 – Beauftragung des Ingenieur-, Planungs- und Sachverständigenbüros Gabriele Wegner zur Erstellung einer gutachterlichen Stellungnahme zur Bausubstanz.

  • 04/2025 – Erstellung der Neu- und Sanierungsbauplanung für die Kita Sarmstorf.

  • 05/2025 – Ausarbeitung eines Erbbaupachtvertrages zwischen Gemeinde und ILL e.V.

  • 07/2025 – Mündliche Absage des Landkreises zum geplanten Neubau.

  • 09/2025 – Start der Sanierungsplanung.

  • 10/2025 – Ausschreibung der Planungsleistungen.

  • 27.10.2025 – Absage der Bestätigung der Jugendhilfeplanung für die Sanierung – eine Voraussetzung für Fördermittel.

  • 01/2026 – Beschluss des Haushaltes 2026 der Gemeinde Sarmstorf.

  • 03/2026 – Ausschreibung der Bauleistungen in sechs Einzellosen.

  • 04/2026 – Auswertung der Ausschreibungen, Planungsgespräch, Aufstellung der Rüstung.

  • 05/2026 – Baustart.

Abschließende Einordnung

Die Gemeinde Sarmstorf hat in kurzer Zeit sehr viel bewegt – planerisch, organisatorisch und finanziell. Trotz fehlender externer Unterstützung wurden alle notwendigen Schritte eingeleitet, um die Zukunft der Kita „Glückskäfer“ zu sichern. Die Sanierung ist ein klares Bekenntnis zu unseren Kindern, unseren Familien und unserem Dorf.‍‍‍

Wir danken allen Beteiligten für ihre Geduld, ihr Engagement und ihre Unterstützung. Gemeinsam sorgen wir dafür, dass die Kita „Glückskäfer“ auch in Zukunft ein Ort bleibt, an dem Kinder sicher, geborgen und mit Freude aufwachsen können.

Kim Julian Giese
Bürgermeister Gemeinde Sarmstorf
