Mitteilung des Straßenbauamts Schwerin zum Ausbau der Ortsdurchfahrt Drönnewitz

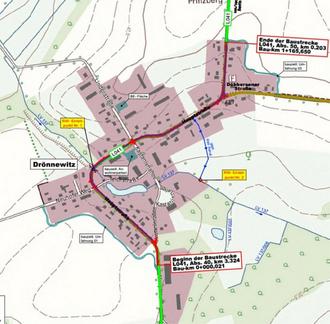

Der Ausbau der Ortsdurchfahrt Drönnewitz im Zuge der Landesstraße L 041 wird als Gemeinschaftsbauvorhaben des Straßenbauamtes Schwerin und der Gemeinde Drönnewitz, vertreten durch das Amt Wittenburg, realisiert.

Neben der grundhaften Erneuerung der Straße in Asphaltbauweise beinhaltet die Baumaßnahme auch die Herstellung eines Regenwasserkanals einschl. der hierfür notwendigen Vorflutleitungen, die Herstellung eines durchgängigen Gehweges, den Bau einer neuen Bushaltestelle und die tlw. Erneuerung der Beleuchtungsanlage.

Die Baumaßnahme ist in mehrere Bauphasen unterteilt:

1. Bauphase:
  • bauvorbereitende Arbeiten (Absteckung, Baufeldfreimachung, Fäll- und Rodungsarbeiten)
  • Herstellung der Ersatz-Bushaltestelle an der LUP 9 (nördl. der Einmündung Döbbersener Weg in die Hauptstraße)
  • Beschilderung und Inbetriebnahme der großräumigen Umleitungsstrecke
  • Herstellung der Vorflutleitung von der L 041 (Höhe Hauptstr. 18) bis zum Graben (RW-Einleitpunkt Nr. 2) einschl. Baustraße
  • Neubau des Durchlasses Gewässer LV 137 (RW-Einleitpunkt Nr. 1)
2. Bauphase:
  • Kanal- und Straßenbau zwischen Knoten Teichstraße/Neuhofer Weg und Knoten Lindenstraße/Kastanienallee Nord
3. Bauphase:
  • Kanal- und Straßenbau zwischen Bauanfang (OD-Stein aus Tessin kommend) und Knoten Teichstraße/Neuhofer Weg
4. Bauphase:
  • Kanal- und Straßenbau zwischen Knoten Lindenstraße/Kastanienallee Nord und Knoten Döbbersener Weg
5. Bauphase:
  • Kanal- und Straßenbau zwischen Knoten Döbbersener Weg und Bauende (OD-Stein aus Krembz kommend)

Für die Anwohner stehen Parkplätze südlich der alten Bushaltestelle zur Verfügung.

Der Transport von Abfallbehältern zu den Sammelplätzen und zurück erfolgt über die bauausführende Firma.

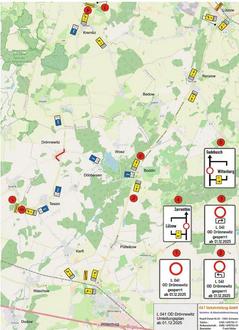

Die Arbeiten in den einzelnen Bauphasen erfolgen unter Vollsperrung der OD. Hierfür wird eine großräumige Umleitungsstrecke eingerichtet. Deren Inbetriebnahme ist für den 01.12.2025, ab 10 Uhr vorgesehen.

Ab diesem Zeitpunkt wird nur noch die provisorische Bushaltestelle am Döbbersener Weg angefahren.

Die Vollsperrung wird für den Zeitraum der Weihnachtspause vom 20.12.2025 bis 04.01.2026 aufgehoben.

Die Fertigstellung der Gesamtbaumaßnahme ist für den 17.12.2027 vorgesehen.

Für die daraus resultierenden Einschränkungen bittet das Straßenbauamt alle Betroffenen um Verständnis.

Mit freundlichen Grüßen

im Auftrag

gez. Petra Wandschneider
