Sarnierungsarbeiten L14

Sehr geehrte Einwohner der Stadt Neukloster und der Gemeinde Lübberstorf,

ich habe die Firma ABS Neukloster um einen kurzen Erläuterungsbericht zu den abgeschlossenen Sanierungsarbeiten an/auf der L14 gebeten.

Freundliche Grüße

Frank Meier
Bürgermeister & LVB
Anbei die Erläuterung der Firma ABS Neukloster:

Neukloster, September 2025 – Vom 18. bis zum 22. August 2025 war die Landesstraße 14 von Neukloster Richtung Bützow gesperrt. Grund dafür waren umfassende Fräsarbeiten im Vorfeld geplanter Sanierungsmaßnahmen. Ausgeführt wurden die Arbeiten durch die in Neukloster ansässige Firma Asphalt Beton Service GmbH (ABS) – im Auftrag des Bauunternehmens Kemna.

Planung und Vorbereitung

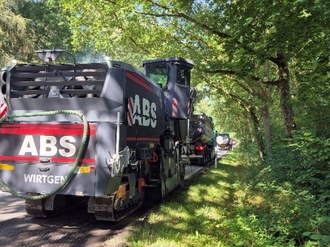

Die Vorbereitung für eine Baustelle dieser Größenordnung beginnt nicht erst mit dem ersten Einsatztag. Bereits Wochen zuvor wurden durch ABS in enger Abstimmung mit dem Auftraggeber und den zuständigen Behörden die logistischen und technischen Abläufe geplant: Von der Anlieferung der Maschinen über die Sicherung der Baustelle bis zur Wassergestellung für den Fräsvorgang. Zum Einsatz kamen mehrere leistungsstarke Kaltfräsen, Reinigungsfahrzeuge sowie eigens organisierte Wasserwagen. Insgesamt wurde eine Fläche von rund 30.000 m² Asphaltdecke sowie diverse Schadstellen in der Asphaltbinderschicht abgefräst – ein typischer Vorbereitungsprozess für die nachfolgende Erneuerung der Fahrbahndecke.

Ablauf der Arbeiten – Ein Blick hinter die Absperrung

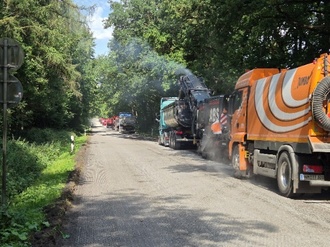

Die Arbeiten begannen täglich früh am Morgen. Zunächst wurden die Tagesabschnitte eingerichtet, Maschinen in Stellung gebracht und letzte Abstimmungen getroffen. Anschließend startete der eigentliche Fräsvorgang: Der bestehende Asphaltbelag wurde schichtweise abgetragen – gleichmäßig, präzise und unter ständiger Kontrolle der Frästiefe. Zeitgleich waren die Reinigungsfahrzeuge unterwegs, um das abgetragene Material zu beseitigen und die Flächen für die nachfolgenden Baugewerke sauber zu hinterlassen. Für eine möglichst staubarme Ausführung wurde während der Fräsarbeiten kontinuierlich Wasser zugeführt. Die Tagesziele waren klar definiert, sodass die Arbeiten trotz der Größe der Gesamtfläche zügig vorankamen. Durch die vollständige Sperrung der L14 konnte die Ausführung konzentriert und ohne laufenden Verkehr erfolgen – ein wichtiger Sicherheitsfaktor für alle Beteiligten.

Ein Projekt aus der Region – für die Region

ABS übernahm nicht nur die Ausführung der Fräsarbeiten, sondern auch die komplette Baustellenlogistik – mit eigenem Personal, eigenem Maschinenpark und Organisation direkt aus Neukloster. Diese regionale Nähe zur Baustelle sorgte für kurze Wege, schnelle Abstimmungen und eine reibungslose Tageskoordination. Trotz der Einschränkungen durch die Vollsperrung zeigten viele Anwohner und Pendler Verständnis für die Maßnahme. Solche Sanierungen sind ein notwendiger Teil der langfristigen Erhaltung der Infrastruktur – und oft mit kurzfristigem Aufwand, aber langfristigem Nutzen verbunden.

Abschluss und Übergabe

Nach fünf intensiven Bautagen konnten die Fräsarbeiten wie geplant abgeschlossen und die Strecke termingerecht an die Folgegewerke übergeben werden. Das Fräsbild erfüllte die geforderten Maßgaben, die Fläche war vollständig vorbereitet für die anstehenden Asphaltarbeiten.

Christian Lemke

Hintergrund:

Die Asphalt Beton Service GmbH ist ein Fachbetrieb für Fräsarbeiten im Straßenbau mit einer Niederlassung in Neukloster. Das Unternehmen ist seit Jahren auf regionalen und überregionalen Baustellen im Einsatz. Die Arbeiten an der L14 waren ein typisches Beispiel für ein Projekt in unmittelbarer Nähe zum Unternehmensstandort – und zugleich ein sichtbarer Beitrag zur Weiterentwicklung der Verkehrsinfrastruktur in der Region.
