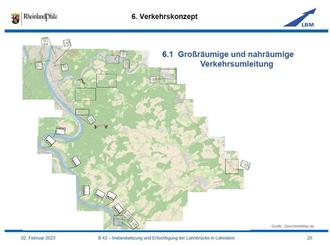

Diese Grafik zur großräumigen und nahräumigen Verkehrsumleitung findet sich in der Präsentation des LBM. Der QR - Code, der zu der Präsentation führt, befindet am Ende dieses Artikels.

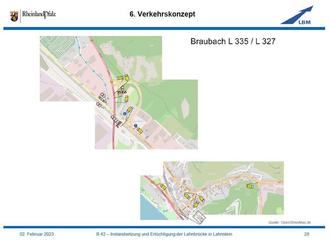

Diese Grafik zur Umleitungsbeschilderung in Braubach findet sich in der Präsentation des LBM. Der QR - Code, der zu der Präsentation führt, befindet am Ende dieses Artikels.

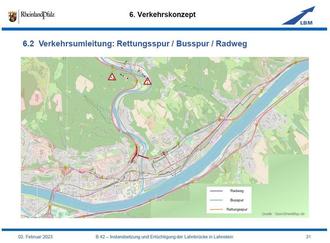

Diese Grafik zur Ausweisung von Routen für den Radverkehr zum Schulzentrum in Oberlahnstein sowie in und durch die Innenstadt und auch die Routen für Busse sowie Rettungs- und Einsatzfahrzeuge findet sich in der Präsentation des LBM. Der QR - Code, der zu der Präsentation führt, befindet am Ende dieses Artikels.
Wie der Landesbetrieb Mobilität Diez (LBM) jetzt bei der Pressekonferenz am 02. Februar 2023 in Lahnstein vorgestellt hat, wurde die Lahnbrücke bis Ende 2018 auf das Ziellastniveau LM1, was dem derzeit höchsten Lastniveau entspricht, nachgerechnet. Die Teilbauwerke A und B (Hauptbrücke und Auffahrt in bzw. aus Richtung Koblenz) können auf Grund ihrer Substanz und Bauart die höhere Belastung ohne Probleme aufnehmen. Hier sind keine Verstärkungsmaßnahmen erforderlich. Lediglich das Teilbauwerk C (Abfahrt in Fahrtrichtung Bad Ems) weist bei der neuen Belastung leichte Tragfähigkeitsdefizite auf, welche über eine Verstärkungsmaßnahme behoben werden können. Darüber hinaus haben Streusalzeinsatz sowie zahllose Frost-/Tauwechsel ihre Spuren an den massiven Stahl- und Betonkonstruktionen aller Teilbauwerke hinterlassen. Aus diesen Gründen hat der LBM entschieden, die Lahnbrücke Lahnstein im Zuge der B 42 mit allen Teilbauwerken instand zu setzen und das Teilbauwerk C zusätzlich zu verstärken.
Seit Anfang 2019 läuft die Instandsetzungsplanung und es fanden damals unter anderem in den ersten drei Oktoberwochen Erkundungsmaßnahme statt, deren Ergebnisse zur genauen Festlegung des Instandsetzungsumfangs dienen.
Laut LBM wird die Baumaßnahme in mindestens vier großen Bauabschnitten unter Vollsperrung der Lahntalbrücke umgesetzt, welche bauablaufbedingt nur teilweise zeitgleich durchgeführt werden können.
| Diese sind: | |
| 1. | Übergangskonstruktion - Tausch vor Tunnel (Dauer ca. 3 Monate) |
| 2. | Übergangskonstruktion-Tausch Brückenanfang (Seite Koblenz) und am Trennpfeiler (ca. 2 Monate) |
| 3. | Abdichtung und Fahrbahnbelag (Herstellung fugenlos!) (ca. 1,5 Monate) |
| 4. | Erneuerung Bodenplatte Hohlkasten im Feld 1 (ca. 3 Monate). |
Die Abschnitte 2 und 4 können teilweise parallel ausgeführt werden. Somit ist eine Vollsperrungszeit von ca. 7,5 Monaten in jedem Fall erforderlich.
Erläuterungen:
• Die 7,5 Monate hängen nicht zeitlich aneinander, • Die Verkehrssicherung müsste zwischenzeitlich immer umgebaut werden, Ständig wechselnde Verkehrsführungen für die Verkehrsteilnehmer würden Verwirrung schaffen, Jede Umstellung birgt ein höheres Unfallrisiko, • Jede Umstellung der Verkehrssicherung bedarf eines gewissen Vorlauf, • Gefahr von Wartezeiten ohne Baufortschritt, • Problem der kurzfristigen Änderung des Bauablaufs, • Bauzeit unter wechselnden Verkehrsführungen mindestens 2 Jahre, • Bei halbseitiger Verkehrsführung wie Ampel oder Richtungsverkehr wird sich die Verkehrssituation in Lahnstein nur teilweise entspannen, • Wenn komplett unter Vollsperrung gebaut wird, kann die Bauzeit auf der
B 42 auf ein Jahr reduziert werden.
Probleme bei der Umsetzung von 24/7 bzw. 3 - Schicht - Betrieb bzw. Nachtarbeit:
• Verfügbarkeit des Fachpersonals bei den Baufirmen, • Nachtarbeit deutlich zu laut für Wohngebiet (Lärmmessungen in 2019), • Lärmschutzmaßnahmen verlängern die Vollsperrung mehr als sie durch Nachtarbeit verringert werden könnte, • Nachtarbeit weniger effektiv und gefährlicher für Baustellenpersonal, Fazit: Arbeiten sollen tageslichtausnutzend, werktags ausgeführt werden mit größtmöglichem Personalaufwand.
Arbeiten, welche keinen Einfluss auf die Verkehrsführung der B 42 haben, werden ggf. hinten an gestellt um den Bauablauf auf der Brücke zu beschleunigen (z. B. Arbeiten an und in den Pfeilern, ggf. Arbeiten am Teilbauwerk C). Die angegebenen Zeitdaten für Sperrungen und Bauabläufe beziehen sich nur auf die Arbeiten, welche Einfluss auf den Verkehrsfluss auf der B 42 haben.
Zusammenfassung des LBM
Die in 2019 gesammelten Erfahrungen zur „Halbseitigen Sperrung mittels Ampel“ und halbseitiger Verkehrsführung mittels „Richtungsverkehr“ haben gezeigt, dass eine halbseitige Verkehrsführung über einen längeren Zeitraum von ca. 16,5 Monaten (24 Monate - 7,5 Monate Vollsperrung) und den damit verbundenen Risiken nicht zielführend ist. Die Durchführung der Maßnahme komplett unter Vollsperrung mit der Dauer von einem Jahr ist die beste Lösung. Bei der Teilsperrung in 2019 konnten außerdem erhebliche „Schleichverkehre“ festgestellt werden.
• Baubeginn mit vorlaufenden baulichen Maßnahmen in Lahnstein ab September 2023, • Einrichtung der Verkehrsführung in Lahnstein in den Herbstferien 2023, • Aktivierung der Verkehrsführung in Lahnstein nach den Herbstferien 2023, • Sanierung Anschlussast von der B 260 auf die B 42 ab Oktober 2023 bis Dezember 2023, • Vollsperrung der B 42 aktiv ab Januar 2024 für 12 Monate
• Verkehrsbeobachtung durch Verkehrszählungen und -messungen nach den Herbstferien, • Anpassungen der Verkehrsführung auf Grund neu gesammelter Erfahrungen jederzeit möglich (in 2023 unproblematisch)
Die ermittelten Kosten für Straßenbau, Ausstattung und Sonstiges betragen rund 3 Mio. Euro und für die erforderlichen Arbeiten an Ingenieurbauwerken ca. 10 Mio. Euro. Die Kosten für die Verkehrssicherung belaufen sich auf ca. 1 Mio. Euro. Insgesamt ergeben sich Kosten in Höhe von ca. 14 Mio. Euro.
