Arbeiten zur Errichtung der Photovoltaikanlage auf dem Gelände der Abwasserreinigungsanlage Langenlonsheim schreiten gut voran

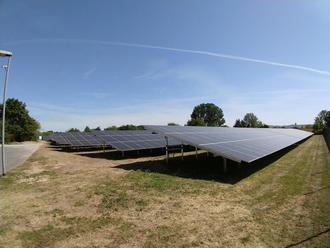

Die Tiefbauarbeiten zur Verlegung der notwendigen Strom- und Steuerleitungen sowie die Errichtung der Tische zur Montage der PV-Module sind bereits abgeschlossen. Die PV-Module wurden ebenso bereits montiert. Aufgrund des vorgefundenen problematischem Baugrund haben sich die Rammarbeiten der Pfosten erschwert und zeitlich etwas verzögert. Sofern die momentan genannte Lieferzeit für die Wechselrichter eingehalten werden kann, ist mit der Inbetriebnahme und Eigennutzung des erzeugten Strom bzw. Einspeisung in das öffentliche Stromnetz im Oktober zu rechnen. Die Anlage ist für eine Leistung von 750 KWp dimensioniert und es wurden insgesamt 1.376 PV-Module a 545 Watt montiert.
Die Anlage wird künftig einen Großteil (>50%) des auf der Abwasserreinigungsanlage benötigten Strombedarfs decken und wirkt sich demzufolge positiv auf die Umweltbilanz aus.
